식당 외부 화장실 리모델링 1일차 | 샷시문 철거, 벽체 커팅 후 방화문 틀 잡기 & 천장 리빙우드 교체

by 억수르 2026. 9. 11.



최근 업데이트 2026년 08월

안녕하세요, 인테리어서비스입니다.

오늘 소개해 드릴 현장은 상가 식당 이용객들이 자주 찾는 "외부 화장실 올리모델링 현장"입니다. 총 6일간에 걸쳐 철거, 목공, 타일, 외벽 단열(드라이비트), 방화문 및 데크 시공까지 진행되는 대공사 중, 그 포문을 두드리는 [1일차 공정]을 세세히 정리해 드립니다.

📌 식당 외부 화장실 전체 시공 개요 (총 6일 공사)
  • 1. 목공 작업: 한치각(목재) 상걸기, 천장/벽체 리빙우드 시공
  • 2. 타일 작업: 내부 벽체 및 바닥 타일 덧방/시공, 양변기 교체
  • 3. 출입문 & 데크: 기존 샷시문 철거 후 방화문 교체, 입구 가림막 데크 제작
  • 4. 외벽 마감: 드라이비트 단열 및 수성 도색 작업
  • 5. 전기 공사: LED 조명, 스위치, 콘센트 교체 및 배선 정리

1. 1일차 핵심 공정: 기존 집기 철거 및 출입문 벽체 커팅

1일차의 목표는 "기존 노후 시설물의 철거 및 신규 구조물이 들어설 공간을 확보하는 것"입니다.

기존에 설치되어 있던 약한 알루미늄 샷시문과 노후된 리빙우드를 완전히 탈거했습니다. 단열과 방범에 취약한 샷시문을 철거한 뒤, 튼튼한 방화문틀을 개설하기 위해 벽면 절단(커팅) 작업을 먼저 진행했습니다.



기존 알루미늄 샷시문 철거 및 방화문 규격에 맞춰 벽체 자르는 작업 모습 -->
공정 순서 작업 내용 현장 핵심 포인트
1단계 부착물 및 기존 시설 철거 기존 샷시문, 천장 노후 판넬, 전등/스위치 완전 제거
2단계 벽체 타공 및 방화문틀 개설 방화문 규격에 맞춰 벽면 커팅 후 수평/수직 프레임 기립
3단계 내부 목공 상걸기 (한치각) 리빙우드 판넬 고정을 위한 목재(다루끼) 상 제작
4단계 리빙우드 천장 시공 습기에 강한 PVC 리빙우드 판넬 조립 및 LED등 배선 연장
철거가 완료된 후 방화문틀을 안착시킨 사진

2. 내부 목공 작업: 한치각 상걸기 및 리빙우드 판넬 교체

📝 현장 노트: 외부 화장실 천장에 리빙우드를 쓰는 이유
외부 화장실은 계절별 습도 변화가 크고, 겨울철 결로 현상이 자주 발생합니다.

일반 석고보드나 합판은 습기를 머금으면 곰팡이가 생기거나 내려앉을 위험이 높기 때문에, 한치각 목재로 단단하게 뼈대(상)를 건 뒤 습기와 오염에 매우 강한 **PVC 리빙우드 판넬**을 깔끔하게 재단하여 시공해 주는 것이 가장 유용합니다.
준비해 온 한치각 목재와 리빙우드 판넬 자재 모습
💡 목공 상걸기 시 주의사항
외부 화장실천장은 수평이 맞지 않는 경우가 많습니다. 레이저 수평기를 활용해 한치각 목재로 정밀하게 뼈대를 잡아야 리빙우드를 끼워 넣었을 때 이음새가 벌어지지 않고 매끈한 천장면이 완성됩니다.

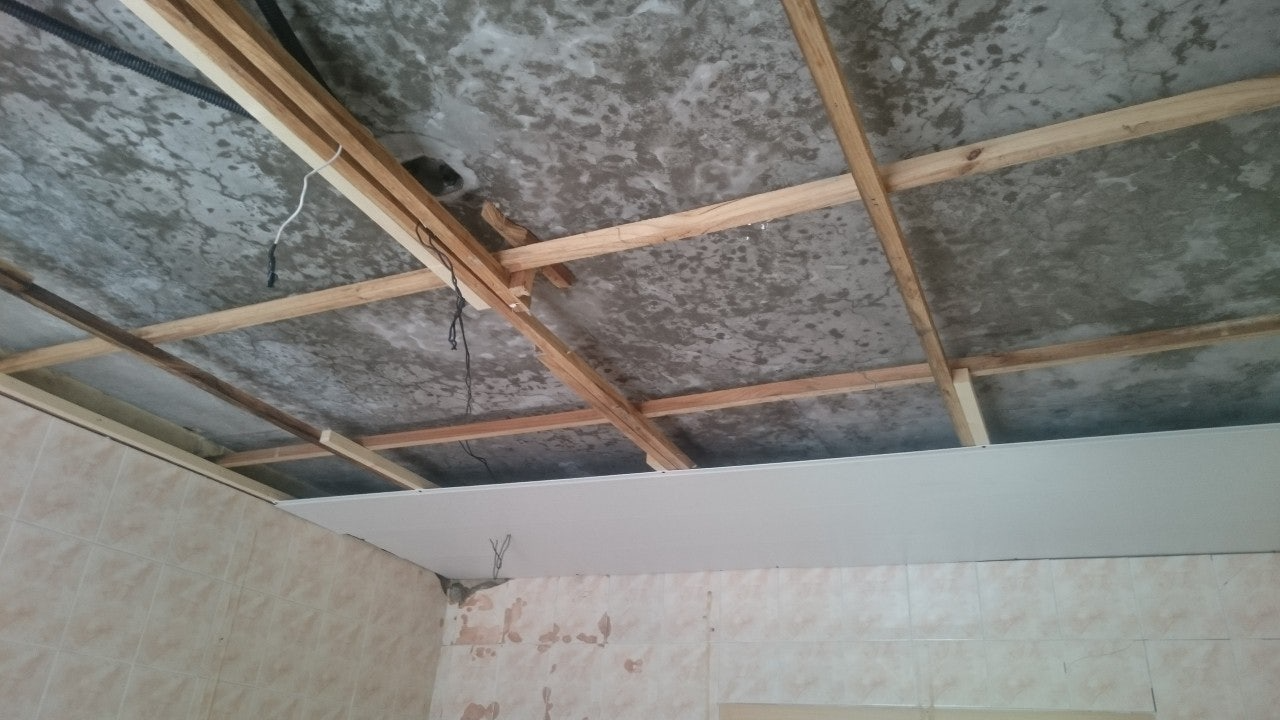

천장 한치각 상걸기 후 리빙우드 판넬을 하나씩 조립해 나가는 모습

3. 자주 묻는 질문 (FAQ)

Q. 상가 외부 화장실 공사 시 영업에 차질이 없나요?
A. 공사 기간 중 출입 통제가 필요한 공정이 있으므로, 보통 식당 휴무일을 활용하거나 안내판을 설치하고 단기간(6일) 내에 신속히 공정을 분할하여 진행합니다.
Q. 샷시문을 왜 방화문으로 교체하나요?
A. 외부 화장실의 샷시문은 바람에 흔들리거나 단열 및 방범에 매우 약합니다. 단단한 찌그러짐 방지용 방화문으로 교체해야 동파 예방과 내구성을 모두 확보할 수 있습니다.

식당 외부 화장실 철거 및 목공/리빙우드 시공에 대해 궁금한 점이 있으신가요? 댓글로 편하게 질문해 주세요 😊
이어지는 "2~3일차 (외벽 단열 및 내부 타일 공정)" 포스팅도 기대해 주세요!
